工程建设

亳州CCA專案7月工程進度
发布时间:2014-08-08 来源:海螺创业

    按照9月15日試生產運行的節點目標,7月份,亳州專案現場設備進入安裝高峰期,土建逐步進入收尾,輔房室內裝飾按計畫推進,各項節點計畫受控,具體情況如下:

    1、輔房一:內外牆粉刷完成,C區3層裝飾裝修及電線、電纜、燈具、衛生器具安裝全部完成,具備交付使用條件;A區2層裝飾裝修完成50%,電線、電纜預埋穿管全部完成;A區、B區、C區屋面防雷接地焊接全部完成;食堂操作間內裝完成;歐式構件、鋼結構屋面完成;屋面保溫、防水完成;牆體保溫、太陽能鋼塑鋼管安裝完成。

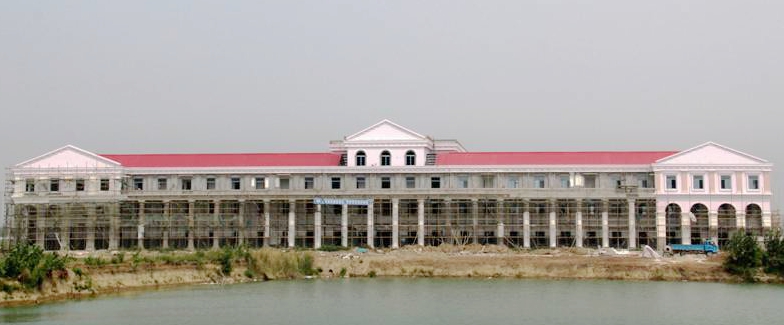

輔房一全景

一層正在吊頂

樓梯施工完成情況

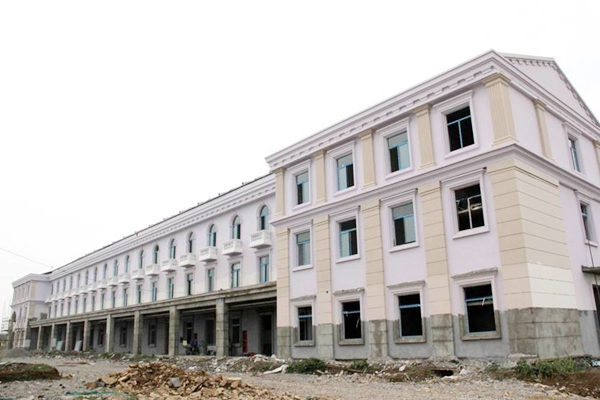

C區3層裝修完成

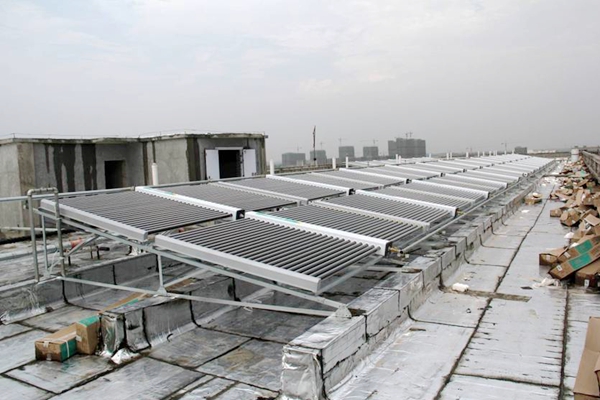

太陽能鋼塑鋼管安裝完成

屋面鋼瓦鋪設完成

外牆裝飾完成腳手架拆除50%

    2、輔房二:內外牆粉刷完成,歐式構件完成,屋面保溫、防水完成,牆體保溫完成;暖氣管道立管安裝全部完成;橋架安裝完成,消火箱安裝完成,消火管安裝完成,室內給水管安裝完成,屋面防雷接地焊接全部完成。

輔房二全景

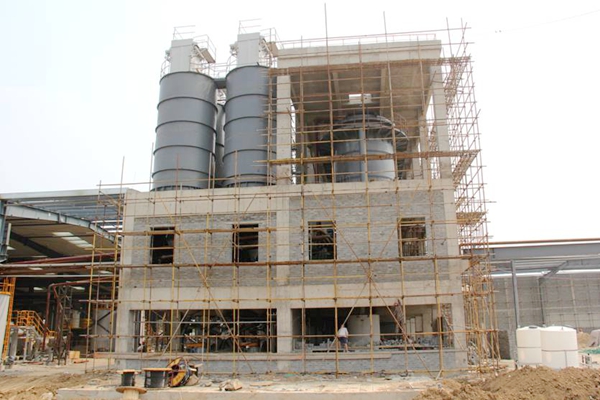

    3、CCA廠房:A廠房鋼構主體安裝完成,鋼瓦鋪設完成90%;設備基礎全部交安,廠房牆體砌築完成70%,廠內毛石鋪墊全部完成,地面混凝土澆築完成60%,設備安裝完成95%,電力室設備已通過亳州市電力公司驗收;鍋爐房、配料樓外牆正準備進行粉刷施工。

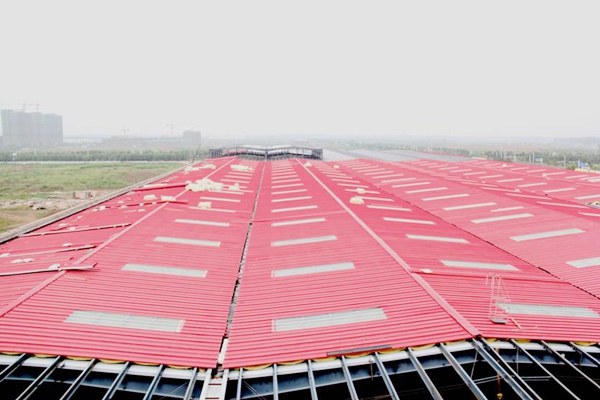

廠房鋼瓦鋪設完成90%

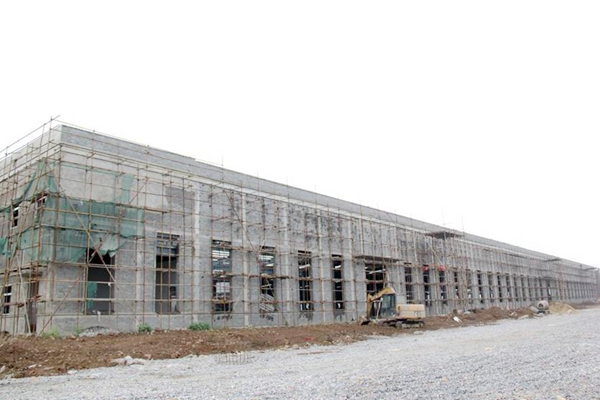

項目廠房牆體砌築完成70%

廠房地面混凝土澆築完成60%

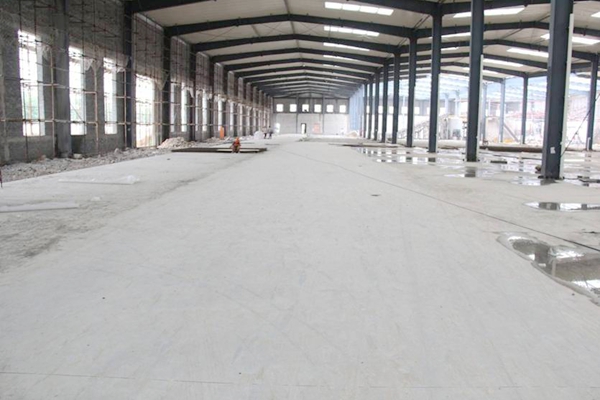

廠房設備安裝基本完成

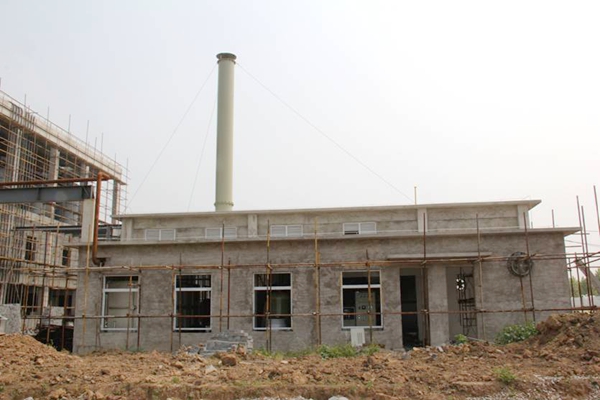

鍋爐房外牆正準備粉刷

配料樓外牆正準備粉刷

    4、總圖道路:輔房總圖道路已進行壓路基施工,正準備打混凝土;廠房總圖道路毛石鋪設已全部完成。

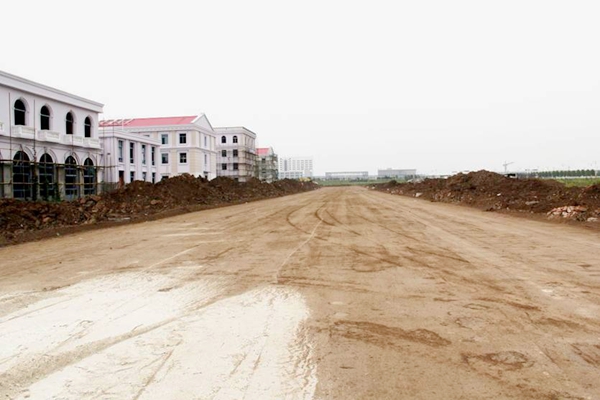

輔房總圖道路正準備打混凝土

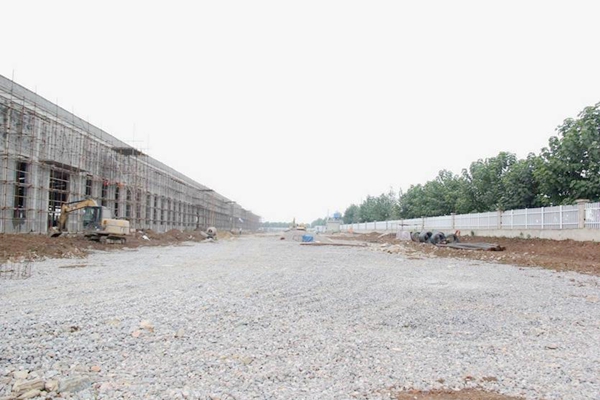

廠房總圖道路毛石鋪設完成

輔房辦公樓正門主幹道路已進行硬化

    5、其他方面:完成CCA廠房設備水、電管道接入、布管;食堂第一批設備已到貨並開始安裝;第一批社會招聘人員進廠;外委培訓人員已結束並返回公司。

食堂吊頂施工

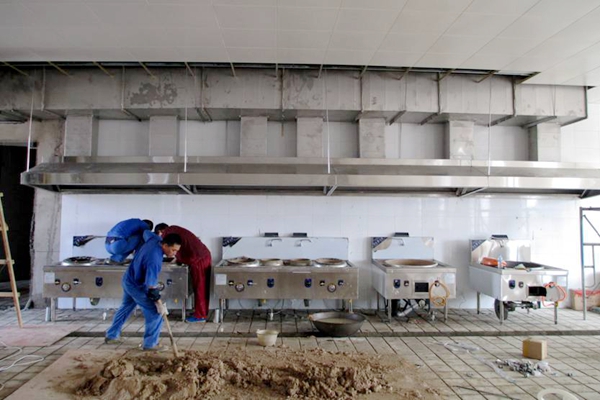

食堂第一批設備到貨安裝
