垃圾焚燒項目8月工程簡報
发布时间:2014-09-05 来源:海螺创业

   2014年8月,公司投資建設和承建的利用水泥窯處置生活垃圾項目(簡稱CKK項目)達到11個項目,平涼CKK、遵義CKK、清鎮CKK、重慶CKK、陽春CKK、玉屏CKK項目已開始施工,祁陽CKK、雙峰CKK、石門CKK、習水CKK、南江CKK項目已開始工程勘察及三通一平施工。現將各項目進展情況匯總如下:

    平涼CKK項目:土建部分:垃圾處理聯合廠房主體框架已施工完成,牆體砌築已完成75%,內牆抹灰完成80%;行車及屋頂鋼樑安裝完成;氣體輸送管道支架已安裝完成7個;安裝部分:風管焊接組對施工,廠房內垃圾破碎機、板喂機、除臭系統、氣化爐等設備吊裝就位;窯尾除氯系統進行袋收塵設備組對、吊裝施工。

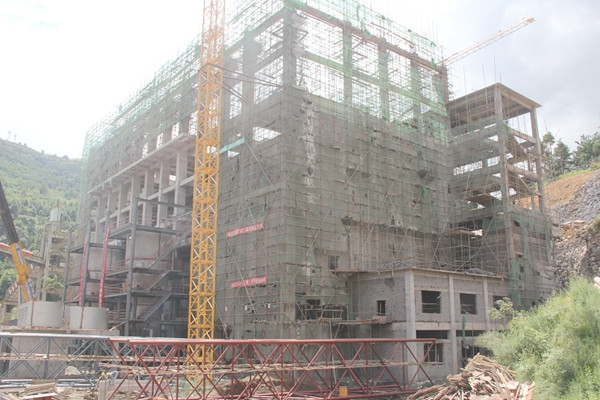

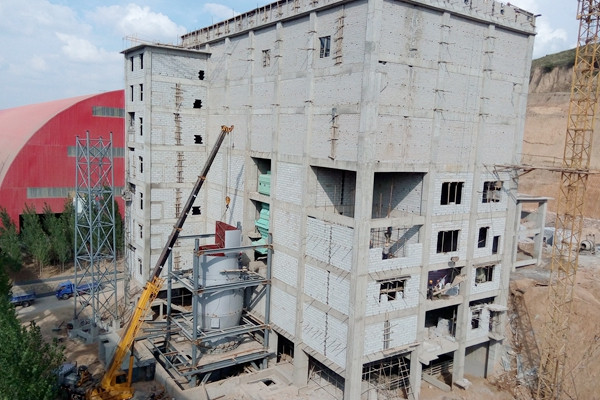

    1、垃圾處理聯合廠房封頂

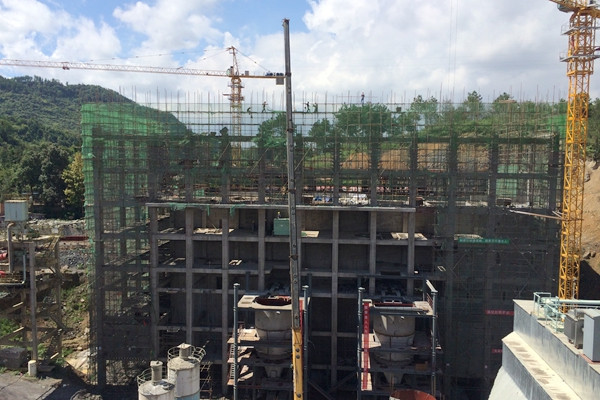

    2、除氯系統

    3、風管支架

    遵義CKK項目:土建部分:生活垃圾處理聯合廠房已完成38米層澆築,正進行44米層框架鋼筋、範本施工,卸料平臺框架施工至34米。氣化爐至分解爐管道支架基礎完成50%,除氯系統基礎交安。聯合廠房19米以下部分砌牆完成,迴圈泵站基礎開挖、墊層施工完成。安裝部分:氣化爐至分解爐風管制作完成,除臭風管開始製作。除氯系統設備安裝完成40%,氣化爐安裝完成60%,垃圾進料系統安裝完成50%。

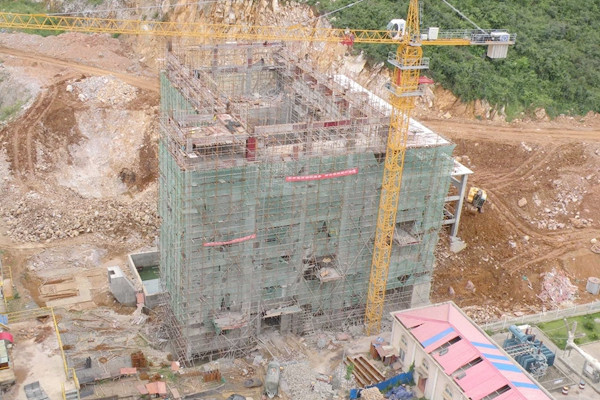

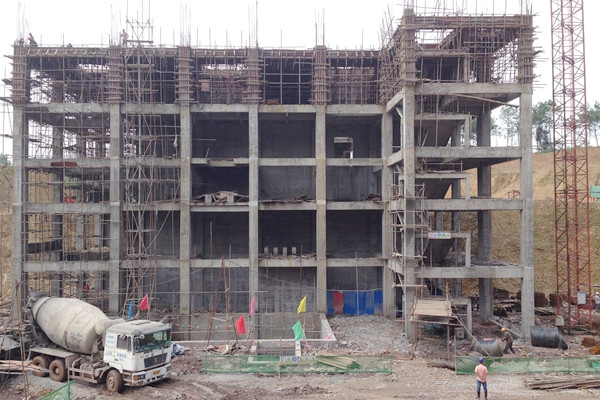

    1、垃圾處理聯合廠房

    2、垃圾處理聯合廠房

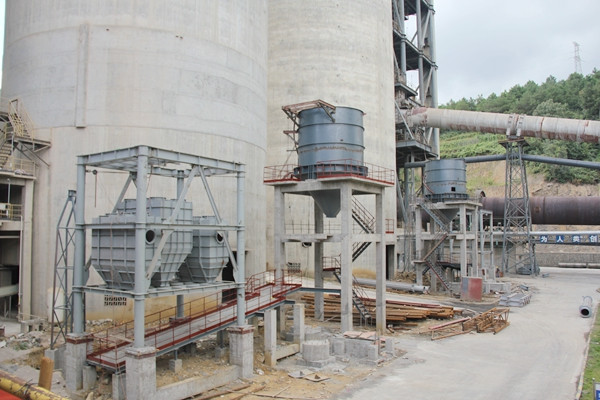

    3、除氯系統

    清鎮CKK項目:生活垃圾處理聯合廠房29米以下框架施工完成,32米框架開始搭設腳手架,卸料平臺框架施工完成開始回填;行車梁及屋頂鋼屋架預製完成,除氯系統開挖完成。氣化爐至分解爐風管支架基礎施工完成,支架製作完成;生活垃圾處理聯合廠房9米以下牆體砌築完成,安裝單位進場開始風管預製工作。

    1、垃圾處理聯合廠房施工至32米框架

    重慶CKK項目:生活垃圾處理聯合廠房21.5m層砼澆築完,26.0m層正在搭設腳手架;窯尾除氯系統一層框架施工梁、板;吊車梁製作完成,屋面梁開始製作,聯合廠房鋼結構材料全部進場,氣化爐至分解爐支架材料進場。

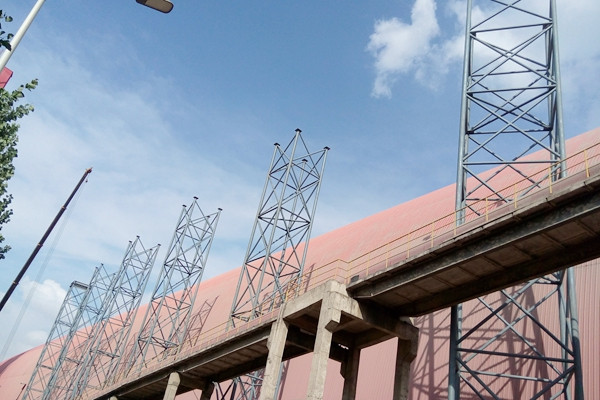

    1、垃圾處理聯合廠房施工至26米

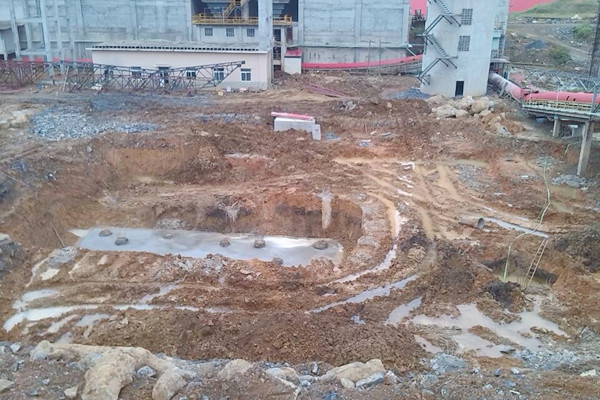

    陽春CKK項目:設計規模為200t/d,工程於2014年5月28日開工,計畫2015年3月28日投產。目前生活垃圾處置聯合廠房沖孔灌注樁110根全部澆築完成,土方開挖完成90%,樁頭破除施工完成100根,污水坑、氣化爐基礎-6.8m墊層澆築完成。

    1、垃圾處理聯合廠房樁基施工完成、整體開挖完成。

    玉屏CKK項目:設計規模100t/d,目前現場正進行工程勘察工作,土建安裝施工單位進場。

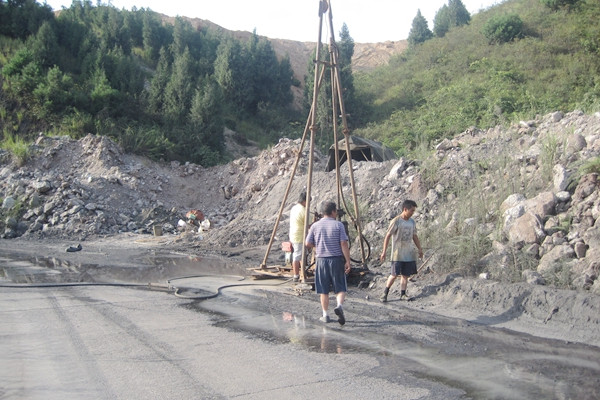

    1、現場施工勘察

    祁陽CKK、雙峰CKK項目、南江CKK、習水、石門CKK項目三通一平開始。

    九月份主要工作計畫如下:

    平涼CKK項目:土建部分:生活垃圾處理聯合廠房封頂完成,牆體砌築完成,抹灰完成,開始裝飾、裝潢施工,垃圾坑防腐完成。氣體輸送管道支架安裝完成,地泵房、門衛室施工完成,總圖道路、擋土牆施工完成50%。安裝部分:氣體輸送管道焊接及膨脹節安裝,垃圾處理主輔機安裝完成,廠房內非標預製安裝完成60%,電氣櫃安裝完成,電纜橋架安裝完成,電纜開始敷設。

    遵義CKK項目:土建部分:聯合廠房框架到頂,迴圈泵站施工完成;聯合廠房砌牆完成80%,開始裝飾裝潢施工,氣化爐至分解爐基礎施工完成,支架安裝完成。總圖道路及擋牆開始施工。安裝部分:氣化爐至分解爐風管安裝開始,氣化爐安裝完成,除氯系統安裝完成,廠房內主機設備開始安裝,電氣櫃開始安裝。

    清鎮CKK項目:土建部分:生活垃圾處理聯合廠房框架到頂,垃圾坑開始防腐,牆體砌築完成60%,除氯系統、污泥、管道支架、廠房內設備基礎施工完成,氣化爐鋼結構安裝完成50%。安裝部分:風管卷制完成,設備就位完成30%。

    重慶CKK項目:生活垃圾處理聯合廠房框架到頂,牆體砌築完成50%,除氯系統、管道支架基礎施工完成;安裝工作開始。

    陽春CKK項目:生活垃圾處理聯合廠房土建基礎施工完成,4.5米以下結構施工。

    玉屏CKK項目:生活垃圾處理聯合廠房土建基礎開挖工作開始,土建結構施工。

    祁陽CKK、雙峰CKK、習水CKK項目、南江CKK、石門CKK:完成三通一平,土建施工全面開始。
