余热发电项目1月份工程简报
发布时间:2015-02-08 来源:海螺创业

    2015年1月份,在建发电EP工程项目15个、EPC工程项目6个,投运或建成等待投运项目5个,因中国北方冬季气候寒冷原因,目前停工项目4个。项目建设进度符合公司工程合同与计划要求,并网及在建部分主要工程项目简介如下:

一、本月并网发电项目

    巴中海螺项目:该项目于2015年1月9日一次性并网发电成功,并达产达标。

1、 汽轮机主厂房:





    重庆海螺二期项目:该项目于2015年1月29日一次性并网发电成功,目前机组设备、各项运行指标正常。

1、汽轮机厂房





2、并网发电照片





二、在建项目

    缅甸MCL项目:该项目配置两套20WM发电机组,2套机组计划分别于2015年底、2016年上半年建成发电。目前主厂房已施工至3.5米运转平台,锅炉钢结构开始安装。

1、汽轮机主厂房施工:





2、冷却塔:





3、锅炉安装开始:

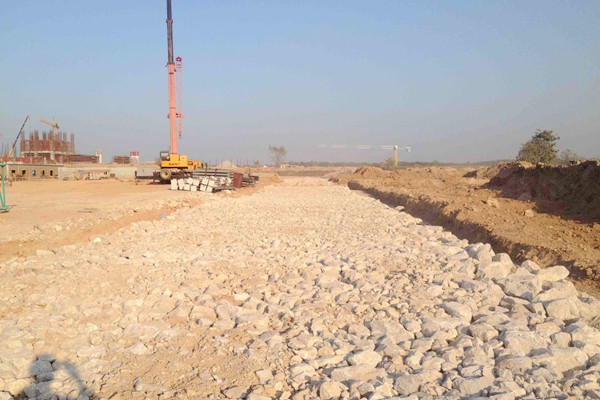

4、厂区道路施工:

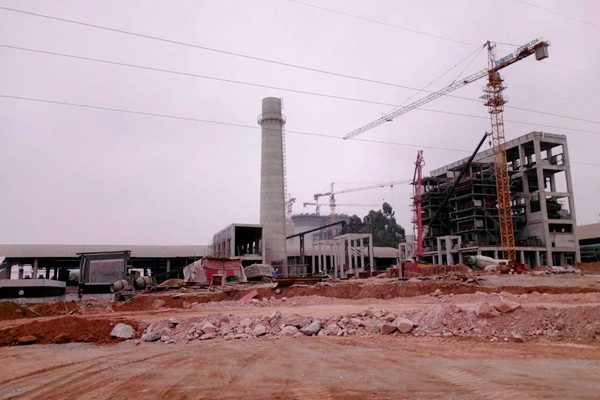

    印尼西巴项目:该项目采用3炉2机(两用一备)配置形式,配套2×20WM发电机组,电厂采用孤网运行方式,为水泥厂供电,计划2015年底投运,目前施工临建搭设完成,1#水泥库、码头办公楼开始桩基施工。

    缅甸皎施项目:该项目采用2×20WM(自备电站) 9MW(余热发电)配置形式,电厂采用孤网运行方式,为水泥厂供电,计划2015年底投运,目前正在进行汽机主厂房4米框架柱钢筋绑扎、冷却塔底板钢筋绑扎施工。

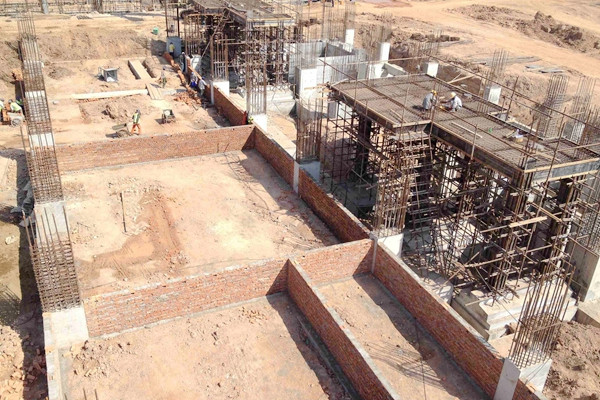

1、主厂房:





2、冷却塔:

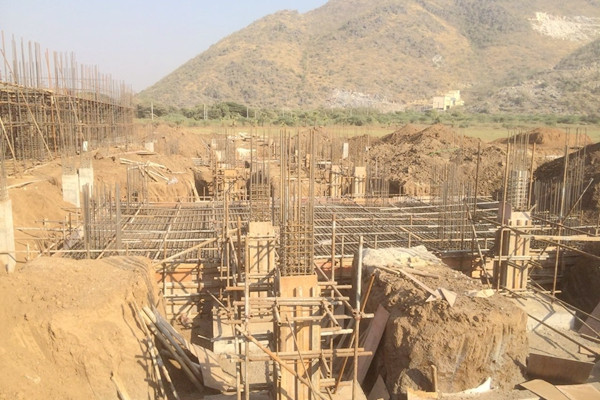

    印度SVCPL项目:该项目为我公司承揽的印度SVCP水泥公司5000t/d水泥熟料生产线配套余热发电工程,目前窑头锅炉受热面安装完成,正在进行窑尾锅炉钢结构,TG厂房钢屋架安装。

1、项目总貌:





2、汽轮机厂房:





3、窑头AQC锅炉:





    江西圣塔二期项目:项目采用两条5000t/d水泥熟料生产线余热锅炉和两套低热煤矸石锅炉产生的蒸汽共同发电,设计发电功率

 23.6 MW,目前一期项目已并网发电,二期余热锅炉并汽完成,正在进行两套煤矸石锅炉安装施工。

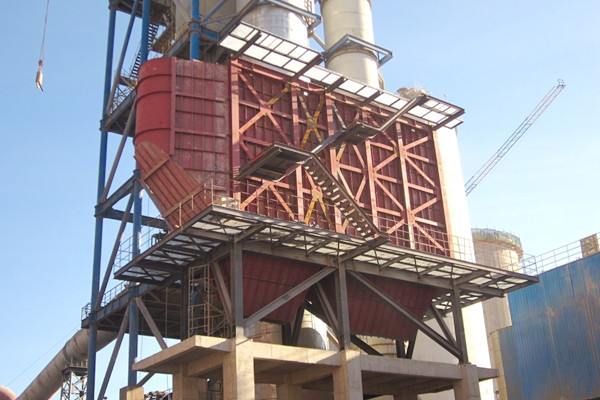

1、窑尾PH锅炉:





  2、煤矸石锅炉区域总貌





  3、煤矸石锅炉安装:





    贵州沿河西南项目:该项目于2014年4月15日开工,目前汽轮发电机组安装已完成,锅炉正在进行保温收尾施工。

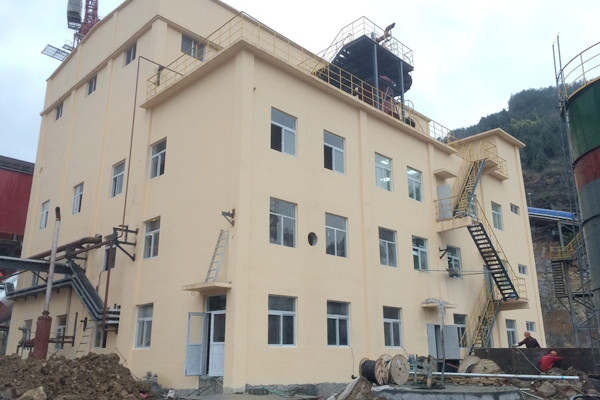

 1、汽轮机厂房:





 2、AQC锅炉:





    云南华宁玉珠项目:该项目2014年6月6日开工,目前汽轮发电机及锅炉安装已完成,正在进行设备调试工作。

1、余热发电总貌:





2、窑尾锅炉:





     云南曲靖雄业项目:该项目计划2015年3月15日并网发电,汽轮机厂房行车梁混凝土浇筑完成,冷却塔已施工至6.45米层,正在进行锅炉钢结构安装。

1、汽轮机厂房:





2、冷却塔:





3、窑尾PH锅炉:
