余热发电项目6月份工程简报
发布时间:2015-07-16 来源:海螺创业

    2015年6月份,在建发电EP工程项目15个、EPC工程项目6个,建成投运项目3个,工程建设进度符合公司工程计划要求,主要工程项目简介如下:

    一、建成投运项目

    贵阳海螺三期项目:由我公司承揽的贵阳海螺水泥有限公司三期4500t/d熟料生产线配套7.8MW余热发电项目,2015年6月7日19:36顺利并网发电,目前机组各项运行指标正常。

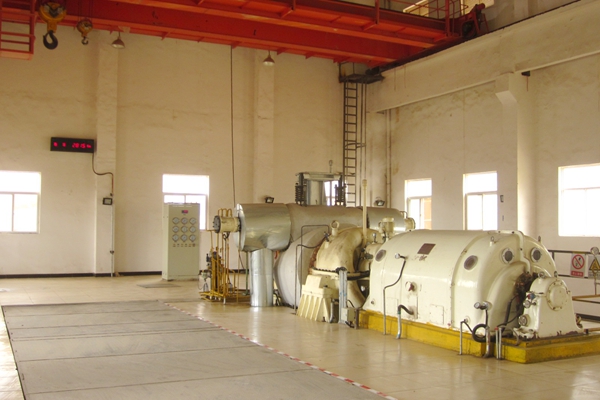

1、机组并网:

    新疆哈密弘毅项目:该项目于2015年6月9日顺利并网发电,目前各项运行指标均已达到设计要求。

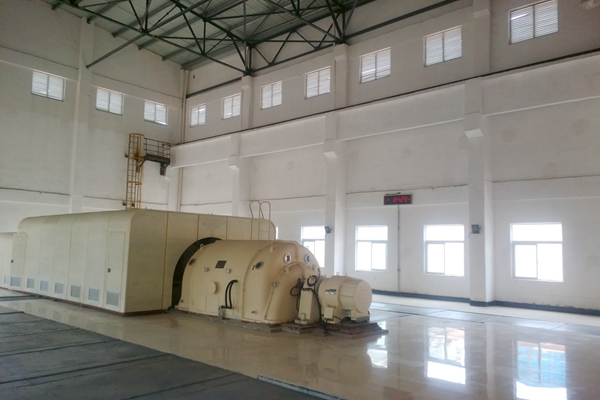

1、汽轮机厂房

2、机组并网

    富民金锐项目:由我公司总承包的富民金锐水泥建材有限责任公司2500t/d熟料生产线配套3.7MW余热发电项目,2015年6月12日顺利并网发电,目前发电系统运行正常。

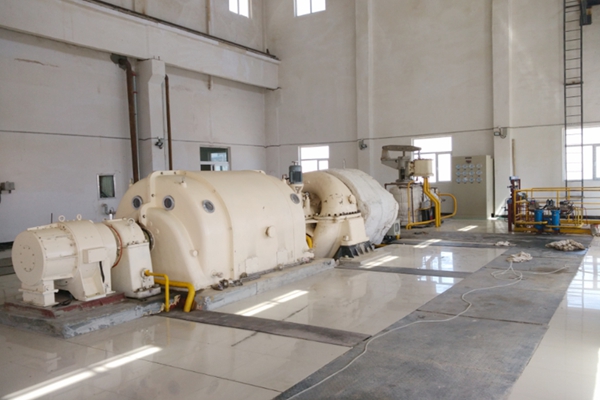

1、汽轮机厂房

2、机组并网

    二、在建项目

    缅甸皎施项目:该项目采用2×20WM(自备电站) 9MW(余热发电)配置形式,计划2015年底投运,目前主厂房钢屋架施工完成,1#锅炉换热面安装施工基本完成,2#锅炉正在进行锅炉受热面安装施工。

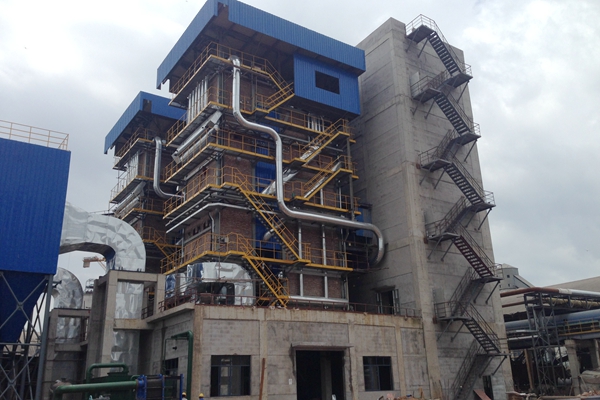

1、主厂房及锅炉:

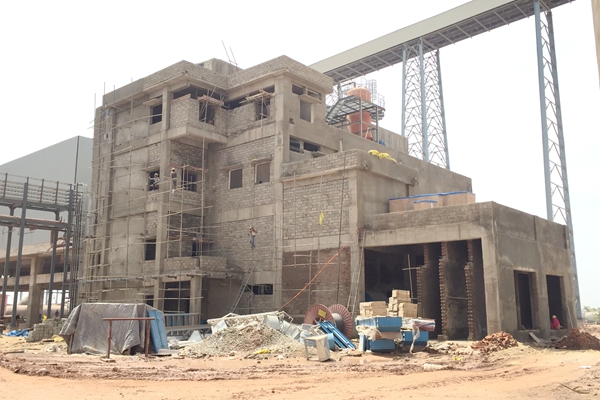

2、汽轮机厂房:

    缅甸MCL项目:该项目配置两套20WM发电机组,2套机组计划分别于2015年底、2016年上半年建成发电,目前汽轮机厂房土建结构施工已完成,正在进行锅炉配管安装。

1、自备电站主厂房:

2、锅炉安装:

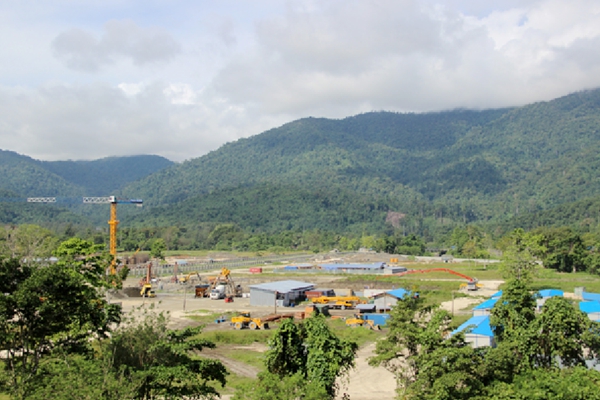

    印尼西巴项目:该项目采用3炉2机(两用一备)配置形式,配套2×20WM发电机组,计划2016年初投运,目前自备电站区域桩基施工已完成,1#冷却塔基础砼浇筑完成。

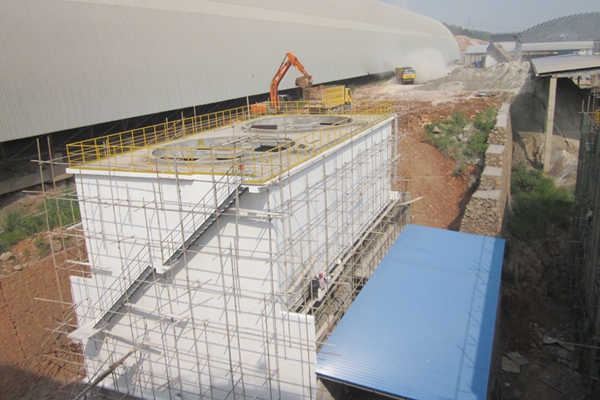

1、电厂施工总貌:

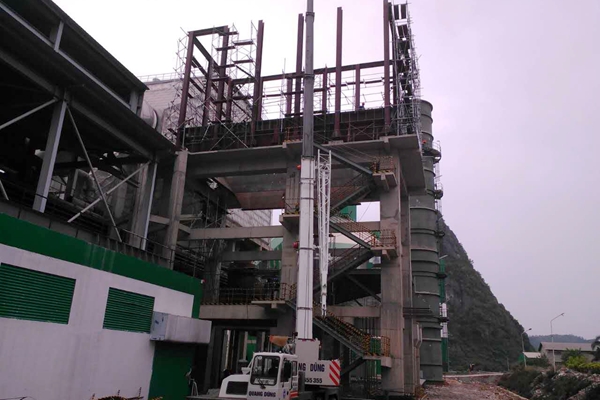

    印尼南加二期:该项目采用1炉1机配置形式,配套1×18WM发电机组,为水泥厂供电,计划2016年4月18日投运,锅炉土建基础施工完成,正在进行汽轮机基础施工。

1、主厂房施工:

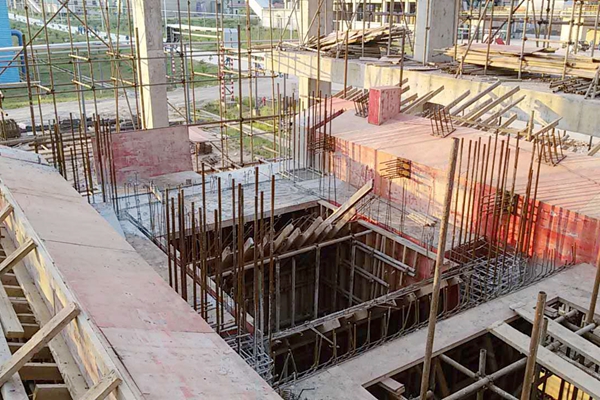

2、汽轮机基础:

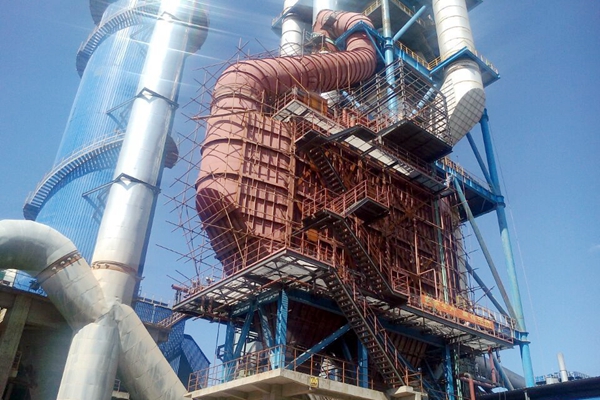

    印度SVCPL项目:该项目为我公司承揽的印度SVCPL水泥公司5000t/d熟料生产线配套余热发电工程,目前AQC锅炉水压试验已完成,正在进行室外汽水管道安装施工。

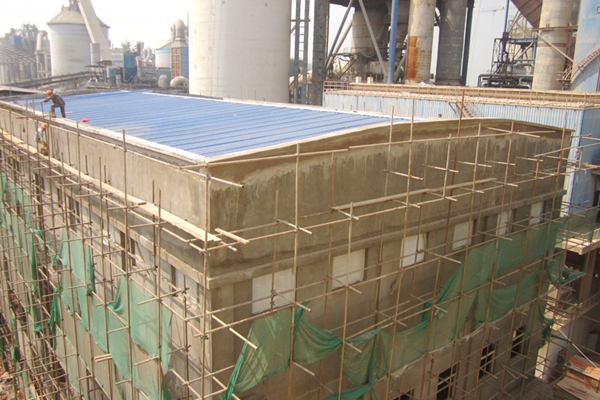

1、汽轮机厂房:

2、AQC锅炉安装:

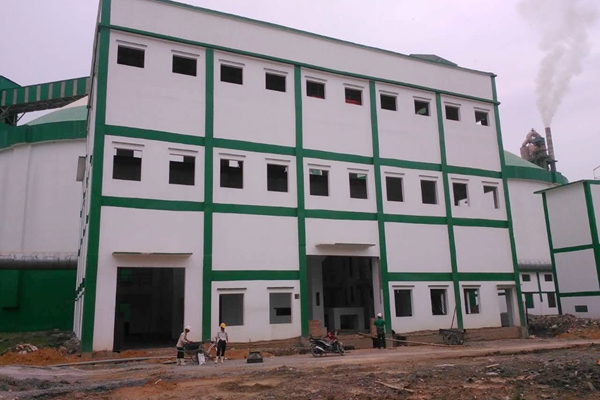

    越南CTT项目:该项目为我公司承揽的越南CONG THANH水泥公司11000t/d熟料生产线配套余热发电工程,目前汽轮机厂房外墙涂料粉刷已完成,正在进行PH锅炉中部钢结构安装施工。

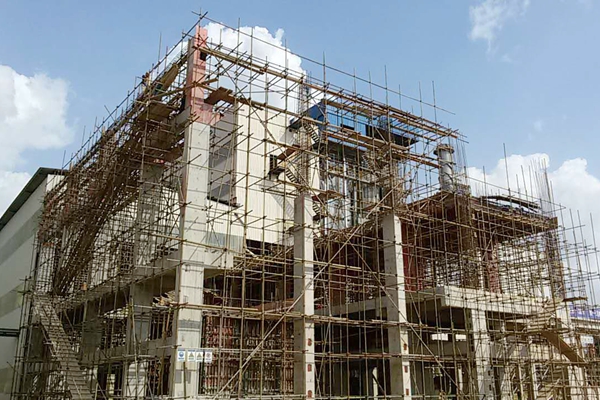

1、汽轮机厂房

2、窑尾PH锅炉

    江西圣塔项目:该项目采用2条5000t/d水泥熟料生产线余热锅炉和两套低热煤矸石锅炉产生的蒸汽共同发电,设计发电功率23.6 MW,目前两台煤矸石锅炉及室外汽水管道施工已完成,正在进行煤矸石锅炉设备DCS打点及单机试车。

1、煤矸石锅炉安装:

2、电收尘

   云南曲靖雄业项目:该项目计划2015年6月28日并网发电,TG厂房封顶施工已完成,正在进行汽轮机厂房及冷却塔外墙涂料粉刷。

1、汽轮机厂房:

2、冷却塔

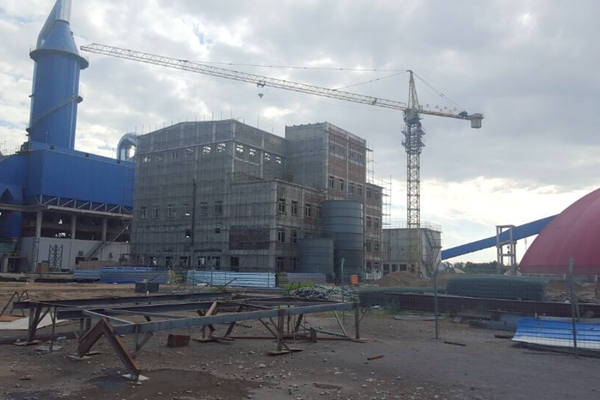

    内蒙古奈曼旗项目:该项目计划2015年8月底并网发电,目前PH锅炉入口风管安装完成,汽轮机厂房钢屋架安装完成,正在进行汽轮机厂房封顶工作

1、汽轮机房:

2、窑头AQC锅炉:
