×

工程建设

余热发电项目1月份工程简报
发布时间:2016-02-17 来源:海螺创业

    2016年1月份,在建发电EP工程项目15个、EPC工程项目4个,建成投运项目1个,工程建设进度符合公司工程计划要求,主要工程项目简介如下:

    一、建成待投运项目

    江西圣塔项目:该项目设计装机容量为25MW,采用两台低热煤矸石锅炉与四台水泥纯低温余热锅炉产生的蒸汽共同发电,煤矸石锅炉已于2016年1月19日并汽投运,目前系统设备运行正常,正在进行输煤系统优化改造。

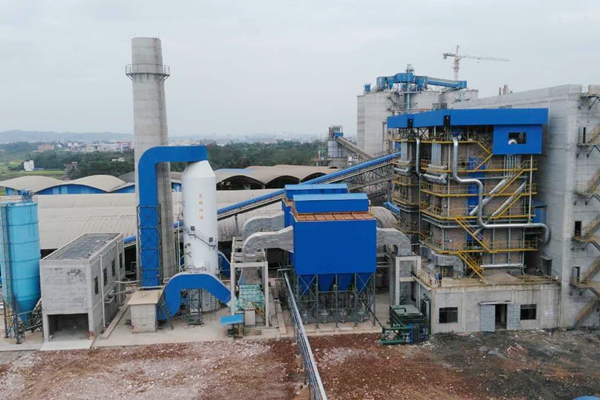

1、项目总貌

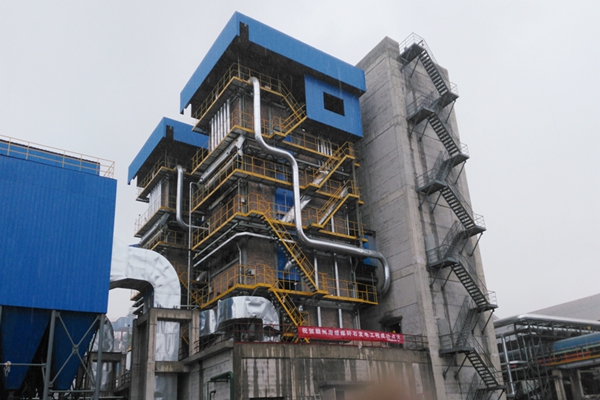

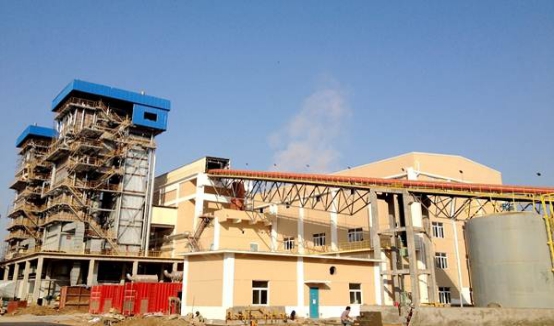

2、煤矸石锅炉:

    二、在建项目

    缅甸皎施项目:由我公司承揽的缅甸海螺水泥有限公司2×20MW燃煤电站项目,目前2#汽轮发电机组安装施工已完成,待汽轮发电机润滑油化验合格后并网发电。

1、项目总貌:

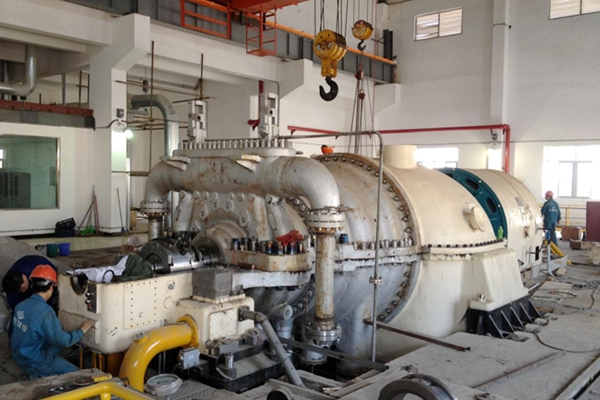

2、汽轮发电机组:

    缅甸MCL项目:该自备电站项目装机容量为2×20MW,采用2炉2机配置形式,计划2016年3月份建成投运,目前主厂房钢结构安装已完成,1#、2#锅炉回料装置筑炉施工已完成,室外总图道路施工已完成。

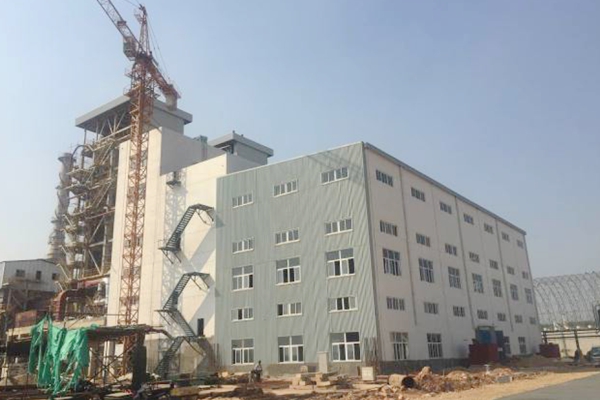

1、主厂房:

2、室外道路:

    印尼西巴项目:该自备电站项目装机容量为2×20MW,采用3炉2机配置形式,计划2016年5月份建成投运,目前破碎机楼主体框架施工已完成,冷却塔设备安装已完成,1#锅炉水冷壁、汽包正在进行安装施工。

1、主厂房:

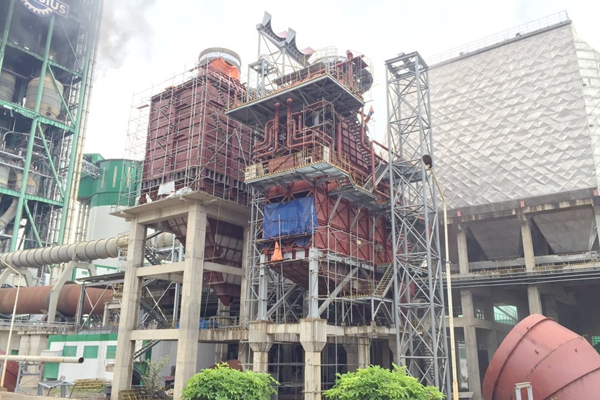

2、锅炉安装:

    印尼南加二期:该自备电站项目装机容量为1×18MW,采用1炉1机配置形式,计划2016年4月份建成投运,目前汽轮发电机设备安装完成30%,锅炉水压试验已完成,锅炉部分电缆桥架安装已完成。

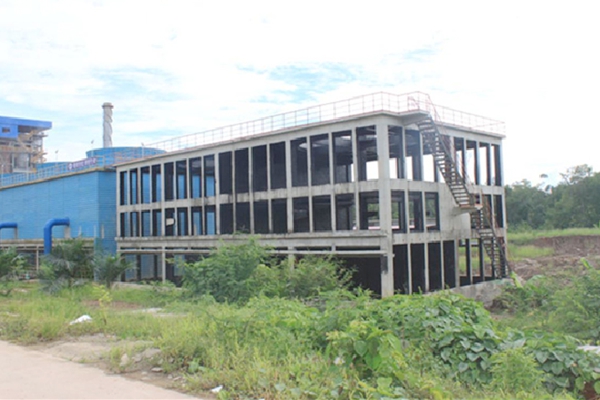

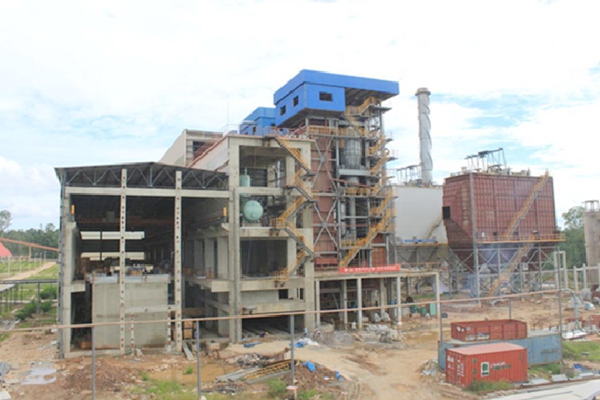

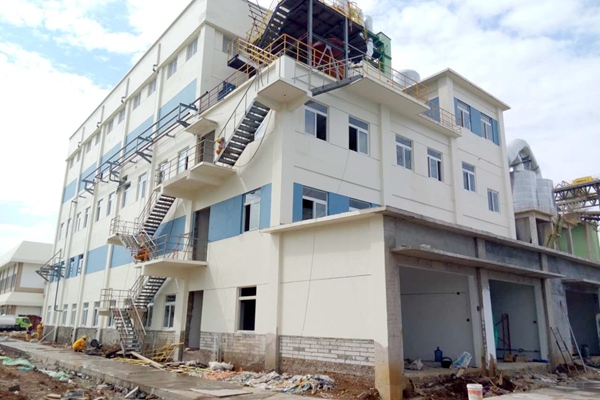

1、联合主厂房:

2、冷却塔

    印尼SB1项目:该项目为我公司承揽的泰国SCG集团,在印度尼西亚建设的5000t/d水泥熟料生产线配套7.5MW余热发电工程,目前AQC锅炉本体配管安装已完成,PH锅炉进出口废气风管安装已完成,室外总图道路施工已完成。

1、汽轮机厂房:

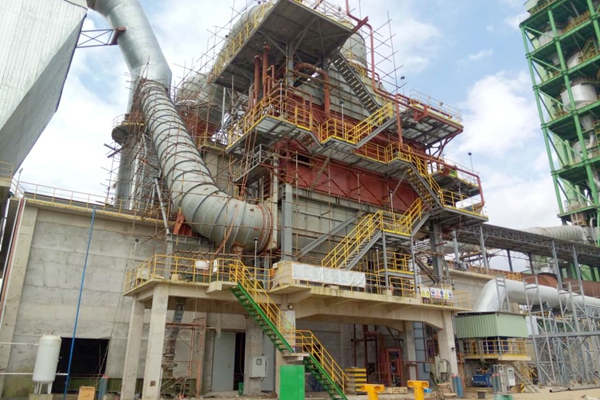

2、窑尾AQC锅炉:

    老挝KCL1项目:该项目为我公司承揽的泰国SCG集团,在老挝建设的5000t/d水泥熟料生产线配套9MW余热发电工程,目前汽轮机岛基础砼浇筑已完成,AQC、PH锅炉土建基础已交安,AQC锅炉正在进行钢结构安装施工。

1、项目总貌

2、汽轮机厂房

    越南CTT项目:该项目为我公司承揽的越南CONG THANH水泥公司11000t/d水泥熟料生产线配套11.7MW余热发电工程,目前汽轮发电机组本体安装已完成,汽轮机厂房区域循环冷却水管道安装已完成。

1、汽轮机:

2、窑头AQC锅炉:
